Jak drobne detale czy decyzje wpływają na opóźnienia w pozwoleniu na budowę – case study z życia dewelopera

Jak drobne detale czy decyzje wpływają na opóźnienia w pozwoleniu na budowę – case study z życia dewelopera

Kiedy myślimy o pozwoleniu na budowę, wyobrażamy sobie, że po złożeniu kompletnego wniosku i dopełnieniu formalności wystarczy już tylko czekać na decyzję. Rzeczywistość jednak pokazuje, że nawet drobne szczegóły – błędy komunikacyjne, zmiany na działce czy opóźnienia pocztowe – potrafią przesunąć termin uzyskania pozwolenia o tygodnie, a nawet miesiące. W tym artykule dzielę się swoją historią – z życia dewelopera – która pokazuje, jak pozornie drobne decyzje, błędy komunikacyjne i niespodzianki w terenie mogą skutkować poważnym opóźnieniem w uzyskaniu pozwolenia na budowę.



Błąd komunikacyjny, który spowodował kolejne problemy

Wszystko zaczęło się od niespodzianki ze strony Taurona.

O ile warunki przyłączenia energii elektrycznej przewidywały, że skrzynki elektryczne pojawią się dopiero za około 22 miesiące od zgłoszenia, Tauron zaskoczył mnie bardzo pozytywnie, montując skrzynki już po 5 miesiącach – w trakcie oczekiwania na pozwolenie na budowę.

Zamiast radości pojawił się problem: urząd zakwestionował umiejscowienie skrzynek, które znalazły się na terenie zieleni izolacyjnej (ZI), a nie na części mieszkalnej działki. Choć jako inwestor nie miałam wpływu na decyzję Taurona, urząd uznał, że projekt nie może tego tak pozostawić.

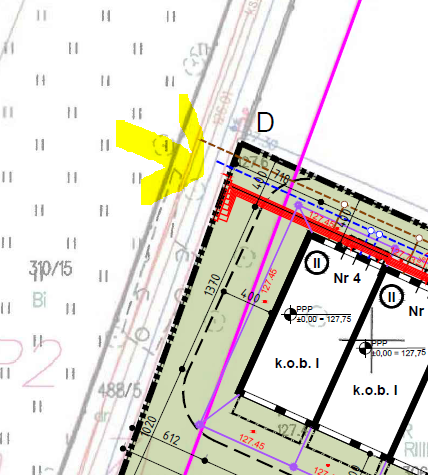

Skrzynki Tauron części terenu mojej działki określonej w MPZP jako ZI (za różową kreską).

Mój architekt, wprowadził zmiany w projekcie według pierwszego postanowienia, ale nie skonsultował ich telefonicznie z urzędem, mimo że ten prosił o wcześniejsze omówienie szczegółów. W efekcie złożono dokumenty, które – choć zgodne z wcześniejszymi postanowieniami – okazały się niewystarczające. Urząd zażądał nowej mapy do celów projektowych, bo skrzynki już stały, co oznaczało kolejne tygodnie opóźnień.



Czas i komunikacja – nieocenione zasoby

Gdyby architekt wcześniej omówił szczegóły z urzędem, dowiedzielibyśmy się o konieczności nowej mapy wcześniej, od razu przy składaniu odpowiedzi na pierwsze postanowienie.  Byłaby szansa podjąć negocjacje lub uzasadnić, że mapa z dnia składania wniosku była aktualna, a skrzynki pojawiły się dopiero po tej dacie. Czas oczekiwania przesunął się z decyzji o pozwoleniu na budowę na drugie postanowienie.



Interwencja i podpisy od sąsiadów

Kiedy pojawiło się drugie postanowienie z żądaniem nowej mapy, musiałam działać szybko. Włączyłam się osobiście, kontaktując się z dyrektorem urzędu i tłumacząc sytuację. Udało się uniknąć konieczności sporządzania nowej mapy, ale stracony czas już się nie cofnął.

Dalej, by przyspieszyć procedurę i uniknąć kolejnych opóźnień, zebrałam podpisy od wszystkich sąsiadów, że rezygnują z prawa do wniesienia uwag. Złożyłam te dokumenty do urzędu, licząc, że pozwolenie stanie się ostateczne bez konieczności czekania na upływ ustawowego terminu.

Pułapka proceduralna

Urząd rzeczywiście wydał pozwolenie na budowę następnego dnia po złożeniu podpisów. Jednak decyzje zostały wysłane do sąsiadów dopiero tydzień później. I tutaj pojawił się kolejny problem: mimo że miałam ich kolejne podpisy o braku sprzeciwu co do pozytywnej decyzji, urząd nie mógł uznać zrzeczenia się prawa do wniesienia sprzeciwu, dopóki sąsiedzi fizycznie nie odebrali decyzji z poczty. A ponieważ niektórzy wyjechali na wakacje, sprawa utknęła.

Lekcje na przyszłość:

Z tej sytuacji płynie kilka cennych wniosków, które mogą przydać się każdemu inwestorowi czy deweloperowi:
1. Dokładna komunikacja z urzędem – zawsze warto dzwonić, omawiać zmiany i upewniać się, że wszystko jest jasne.
2. Przewidywanie niespodzianek – jeśli pojawiają się zmiany na działce (np. szybka realizacja przez Taurona), lepiej z wyprzedzeniem skonsultować to z urzędem.
3. Kontrola nad terminami pocztowymi – urząd może opóźnić wysyłkę decyzji, co przedłuża proces uprawomocnienia się pozwolenia.
4. Podpisy sąsiadów? To nie zawsze działa! – formalnie rezygnacja z prawa do sprzeciwu musi nastąpić po odbiorze decyzji.

Podsumowanie

Moja historia pokazuje, jak drobne, z pozoru błahe rzeczy – jak brak telefonu, szybka decyzja operatora czy poślizg w wysyłce pocztowej – mogą przełożyć się na poważne opóźnienia w uzyskaniu pozwolenia na budowę. To lekcja cierpliwości, elastyczności i umiejętności przewidywania, które w naszej branży są na wagę złota.
